基础底板后浇带留置施工工艺及质量要求

发布时间:2019.07.09 作者: 来源: 访问人数:2375

工艺流程:

混凝土垫层施工→基础底板防水施工→防水保护层施工→附加板带钢筋绑扎(超前止水)→附加板带橡胶止水带及填充材料安装(超前止水)→附加板带混凝土浇筑(超前止水)→底板钢筋绑扎→止水钢板焊接定位钢筋→止水钢板安装→后浇带钢丝网及模板安装加固→混凝土浇筑→接缝混凝土面凿毛、清洗及后浇带清理、保护→后浇带混凝土浇筑

施工工艺:

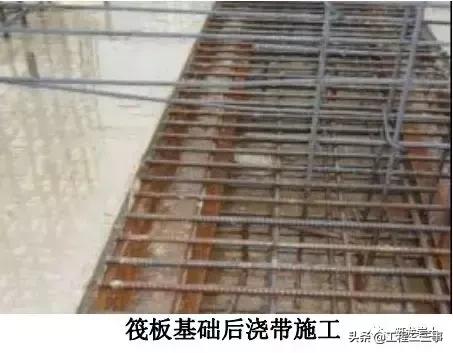

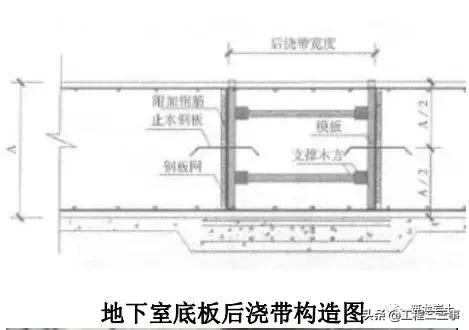

1、根据筏板厚度、止水带位置,沿止水钢板长度方向中心点焊φ12 附加钢筋,间距500mm。将附加钢筋与筏板上下层钢筋连接以固定止水钢板。止水钢板板槽应朝向迎水面。根据止水钢板位置及筏板厚度裁剪钢丝网,在止水钢板的上下部位安装钢丝网。

2、在钢丝网外侧支设模板,模板上口根据钢筋间距锯出槽口,控制好钢筋保护层及钢筋间距,支撑加固木方间距不大于500mm。

3、后浇带两侧及施工缝的混凝土浇筑完毕后,拆除后浇带模板,并将混凝土表面仔细凿毛,直至露出石子为止,冲洗干净,后浇带内侧杂物用人工清理干净,并用胶合板进行覆盖,四周设临时围栏围护,以免杂物进入。

4、为了确保后浇带混凝土的施工质量,应把强度等级提高一级,膨胀剂品种和数量由设计确定。

5、后浇带增加一道附加防水卷材,并增设空铺卷材调整结构的沉降变形。

质量要求:

1、后浇带所用止水带、遇水膨胀止水条和中埋式止水带和填缝材料必须符合设计要求。

2、后浇带、埋设件等细部作法须符合设计要求,严禁有渗漏。

3、砼必须内实外光,对出现的缺陷应有书面处理方案或措施,并保存处理记录。

4、后浇带的模板必须稳固、密封、平整,具有足够强度、刚度及稳定性,以确保砼的成型几何尺寸。

5、后浇带的钢筋必须除锈干净,位置正确。接缝处混凝土表面应密实、洁净、干燥。

6、止水条应固定牢靠、平直、不得有扭曲现象。


上一篇:恭贺我公司荣获2018年度芜湖市“建筑业十强”称号

下一篇:水泥砂浆地面施工技术交底

版权所有:安徽良安建设集团有限公司

联系地址:芜湖市鸠江区仁和新街S6号楼皖江建筑产业园11、12楼 电话:0553-5808908 皖ICP备18022103号-1
