钢筋直螺纹连接你需要知道的都在这儿了

发布时间:2019.01.05 作者: 来源: 访问人数:6612

作业条件

  1. 仔细阅读图纸,确定钢筋接头等级类别(Ⅰ级、Ⅱ级、Ⅲ级),施工前组织对施工管理人员与作业人员的各级技术交底。

  2. 材料完成进场验收,复检合格。用于直螺纹连接施工的钢筋必须符合《钢筋混凝土用热轧带肋钢筋》规定。

  3. 连接套筒宜选用优质碳素结构钢,且应符合《滚轧直螺纹钢筋连接接头》规定。

  4. 准备好切割机、钢筋滚压直螺纹成型机、普通扳手、力矩扳手及量规(环规、塞规)。

5.参与操作钢筋直螺纹加工、连接的工人必须参加技术培训,经考核合格后持证上岗,人员应相对稳定。

6.车丝加工场地设置合理,搭设好钢筋棚,做好防雨防水措施,电源连接到位。

施工工序

施工准备→钢筋下料、磨平→钢筋套丝加工→丝头质量检验及保护→套筒连接

控制要点

钢筋下料、打磨:

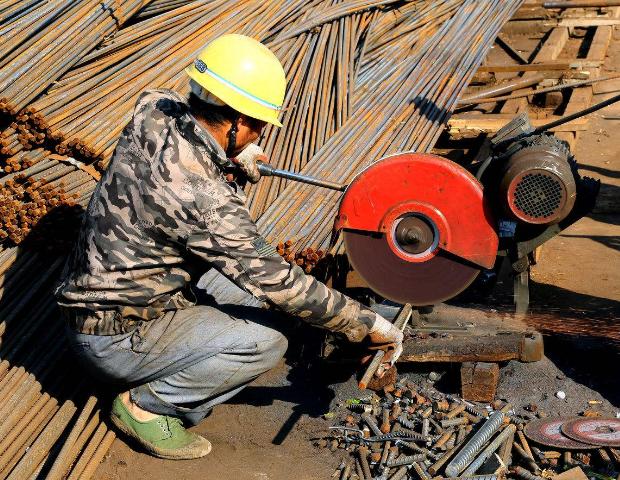

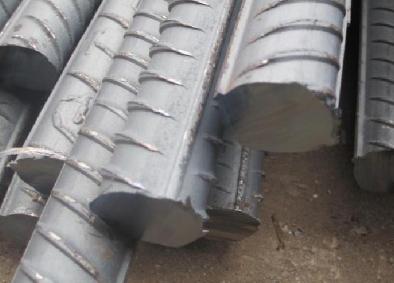

1、 为保证钢筋切头端部平整,钢筋下料必须采用砂轮切割机,严禁使用剪断机剪断或用气割切割下料。

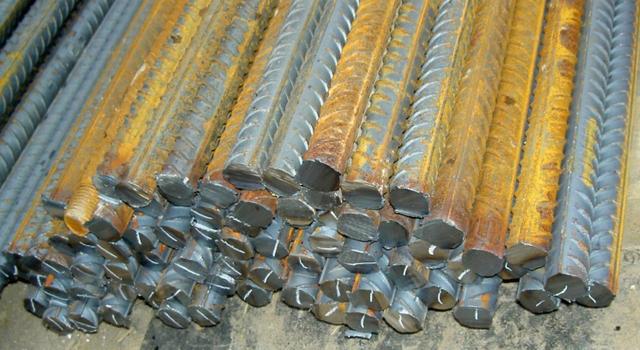

2、 成料两端和起量点端头必须用砂轮切割机切掉,以确保端部平整,端面与钢筋轴线垂直,不允许有马蹄形或翘曲。

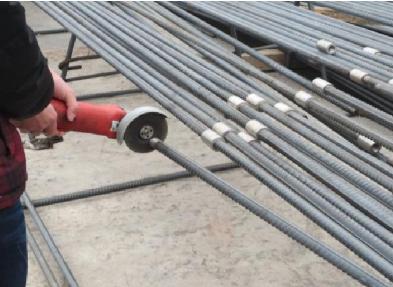

3、 钢筋下料后端部仍不平的,应使用砂轮机打磨平整。

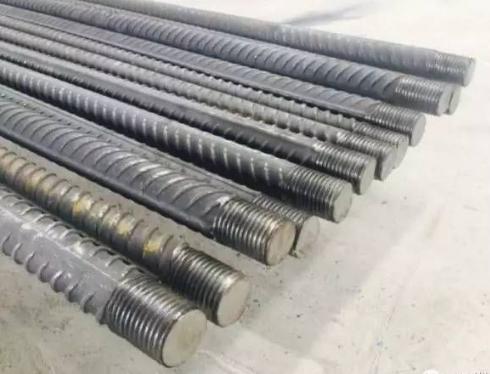

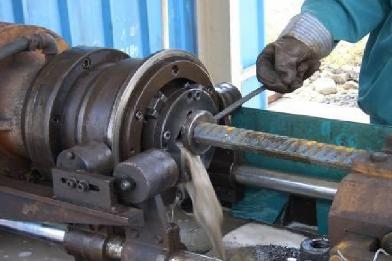

钢筋套丝加工

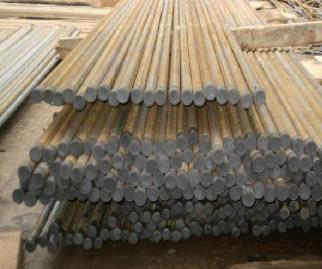

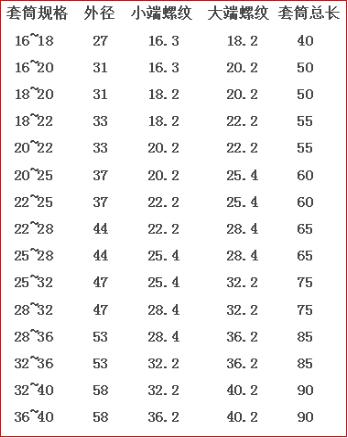

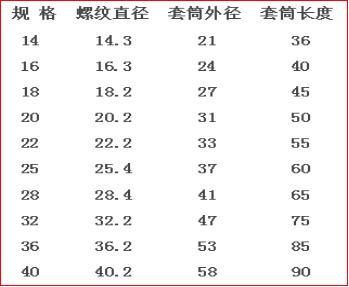

1、 按表确定钢筋的套丝长度,选用相应的套筒。

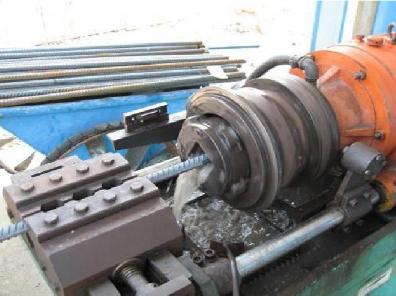

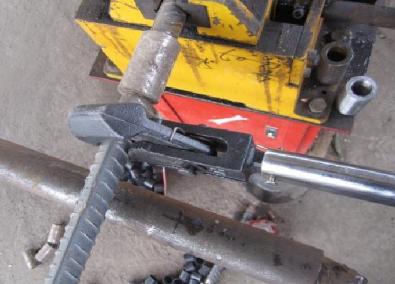

2、 按钢筋规格所需,调整试棒,调整好滚丝头内孔最小尺寸,更换定位盘,并调整好剥肋直径尺寸,调整剥肋档块及滚轧行程开关位置,保证剥肋及滚轧螺纹的长度,装卡钢筋,开动设备进行剥肋及滚压加工。

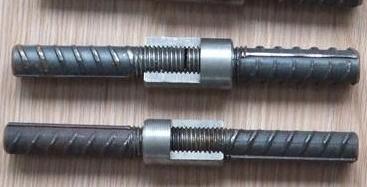

3、 钢筋丝头加工长度应为正公差,保证丝头在套筒内可以相互顶紧。

4、 加工丝头时,应采用水溶性切削液,当气温低于0 C时,应掺入15~20%亚硝酸钠。严禁用机油做切削液或不加切削液加工丝头。单个滚丝轮大约可加工5000个丝头,应注意及时更换滚丝轮。

丝头质量检验及保护

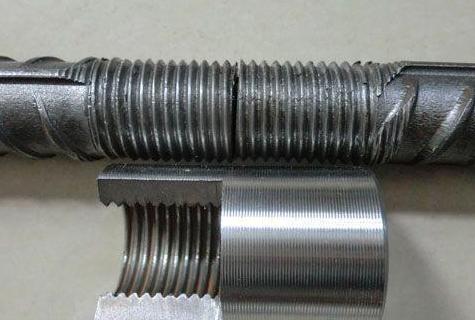

1、目测螺纹牙型完整,圆滑,有效螺纹不得少于设计规定,牙顶大于0.3P(P为螺距)的不完整丝扣,累计长度不得超过两个螺纹周长,同一螺纹不完整长度不大于1/4圆周。

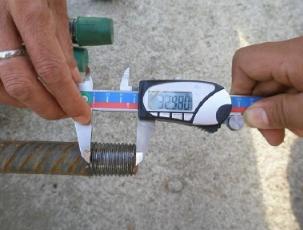

2、用游标卡尺测量丝头、套筒的长度,是否与要求一致。

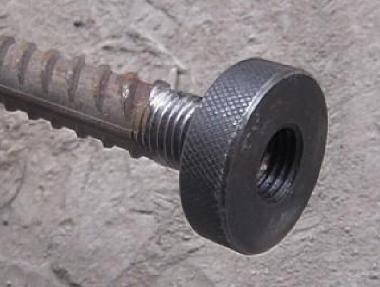

3、用螺纹通止规检查丝头的尺寸,

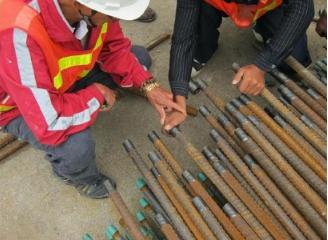

通规能旋入,止规不能旋入或不完全旋入为合格。每加工10个丝头用通、止环规检查一次,并剔除不合格丝头。

4、丝头加工、检验完成后,应用专

用的钢筋丝头保护帽进行保护。

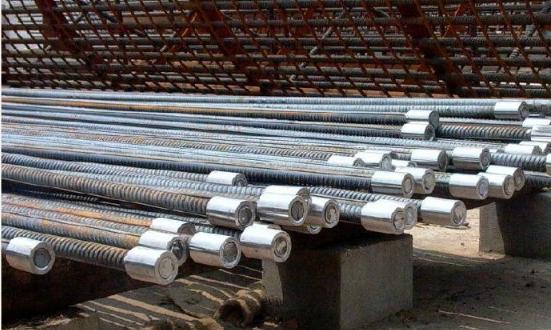

5、加工好的钢筋应堆放整齐,做好防雨、防水、防污染措施。

套筒连接

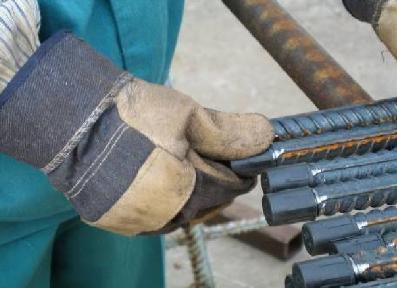

1、 拔出钢筋连接端的保护帽,检查钢筋丝头是否和连接套筒规格一致,直螺纹牙是否完好无损、清洁,如发现杂物或锈蚀时用铁刷清除干净。

2、 用扳手将直螺纹连接套与一端钢筋拧到位,再将另一端钢筋与连接套拧到位。连接必须从一头到另一头依次连接,禁止从两头往中间或者从中间往外连接。

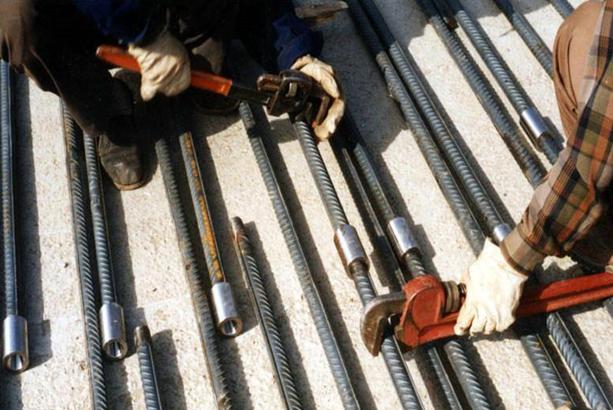

3、 根据待接钢筋所在部位及转动难易情况,选用不同的套筒类型,采取不同的安装方法,见左图。

4、 钢筋连接时接头必须采用扳手拧紧,钢筋丝头必须在套筒中央位置正对轴线相互顶紧。

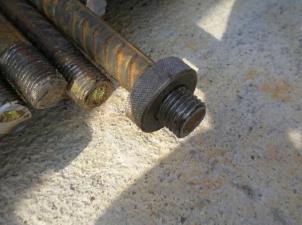

5、 钢筋连接完成后,接头连接套筒外应外露有效丝扣,且外露有效丝扣为1~1.5扣。

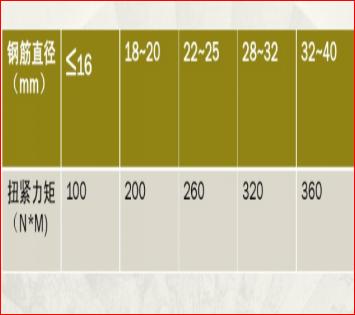

6、 安装后必须使用扭力扳手校核拧紧力(扭力值见右表)。校核合格后,在套筒上用红油漆做好标记。

7、 标准型接头安装后的外露螺纹不宜超过2P。接头拧紧后,接头处的弯折角不得大于2°。

8、扭力扳手不用时须将扭矩调为0,以保证精度。扭力扳手必须每半年用扭力仪校核一次,并形成记录。

上一篇:钢筋施工技术交底,梁板柱绑扎步骤,钢筋连接方法及操作工艺

下一篇:市政管道完整施工工艺流程讲解

版权所有:安徽良安建设集团有限公司

联系地址:芜湖市鸠江区仁和新街S6号楼皖江建筑产业园11、12楼 电话:0553-5808908 皖ICP备18022103号-1
